工期延误违约金怎么算?这是建设工程施工合同纠纷里最高频、也最容易打成一锅粥的问题。发包人说“合同写了每天千分之一,拖了两百天,扣二十万”;承包人说“你们图纸晚了三个月、进度款欠了五个月,凭什么算我头上”。这类纠纷真正要解决的只有两件事:延误该由谁负责,以及违约金怎么算才站得住。

一、先定责:延误到底是谁造成的
工期延误从来不是单一原因。判断责任,要把整个工期拆开看。
承包人的责任情形:施工组织不力、人员机械不到位、质量不合格返工、自身资金链断裂停工、分包管理混乱。
发包人的责任情形:未按时提供施工场地、未按时提供图纸或技术资料、未按时支付进度款、甲供材料设备延迟、指令变更频繁、未及时办理相关审批手续。
双方共担或免责情形:不可抗力、政府行为(如环保管控停工、疫情管控)、恶劣天气超出合同约定标准、第三方原因。
民法典第八百零三条给承包人提供了一条明确的抗辩依据:发包人未按照约定的时间和要求提供原材料、设备、场地、资金、技术资料的,承包人可以顺延工程日期,并有权请求赔偿停工、窝工等损失。
这一条包含两层权利:一是顺延工期(不免除违约责任),二是索赔停工窝工损失(要钱)。很多承包人只主张顺延,忘了索赔损失,白白损失一大笔。
民法典第八百零一条则从质量角度补充:因施工人的原因致使建设工程质量不符合约定的,发包人有权请求在合理期限内无偿修理、返工、改建;经过修理、返工、改建后,造成逾期交付的,施工人应当承担违约责任。也就是说,因返工导致的延期,责任在承包人。
二、顺延工期要“及时主张”,不能事后算总账
这是实务中最要命的一条。几乎所有的建设工程施工合同示范文本都约定:承包人应当在顺延事件发生后的一定天数内(常见14天或28天)提出书面顺延申请,逾期未提出的,视为放弃。
法院普遍认可这类条款的效力。所以承包人即使有理,如果当时没书面申请、没让监理和发包人签认,事后主张顺延往往不被支持。
- 事件发生当天就要留证:停工通知、监理会议纪要、现场照片、往来函件、气象证明、政府管控文件。
- 在合同约定期限内提交书面申请:写明事件、影响的天数、依据的条款,附证据,要求监理和发包人签收。
- 没签收也要送达:EMS 寄送、邮件发送、微信发送,全程留痕。对方不签收不等于没送达。
- 建立工期台账:把每一次延误事件、申请、批复、实际影响天数逐条登记,形成完整链条。
- 索赔要在期限内提出:停工窝工损失同样有索赔期限,逾期可能被视为放弃。
最常见的败诉原因不是“没道理”,而是“没在期限内主张”。很多承包人在施工期间怕得罪甲方,口头说说就算了,等到结算时被扣一大笔违约金,才回头找证据,通常已经晚了。
三、违约金怎么算:三种常见约定
第一种,按日计罚。合同约定“每逾期一日,按合同价款的千分之一支付违约金”。这是最常见的形式。计算方式是:合同价款 × 日比例 × 逾期天数。
第二种,按阶段计罚。约定“逾期30日内每日按万分之五,超过30日每日按千分之一”。法院一般尊重这种阶梯约定,但总额仍受调减规则约束。
第三种,约定固定金额或封顶。约定“逾期违约金总额不超过合同价款的百分之五”。这类封顶条款对承包人有利,只要合同有效,法院一般按约定执行。
民法典第五百八十五条规定:约定的违约金低于造成的损失的,人民法院可以根据当事人的请求予以增加;约定的违约金过分高于造成的损失的,可以根据当事人的请求予以适当减少。
实务中的判断标准:违约金超过实际损失百分之三十的,通常被认为“过分高于”,可以请求调减。承包人主张调减时,需要举证发包人的实际损失(如租金损失、资金占用成本、对外违约赔偿),证明违约金与实际损失严重失衡。
四、调减时法院会看什么
法院酌减违约金,通常综合考量:
- 实际损失的大小。发包人没损失或损失很小,违约金被大幅调减的可能性高。
- 合同履行程度。工程已基本完工、只剩收尾,与中途停工相比,调减空间更大。
- 当事人过错程度。发包人自身也有过错(如拖欠进度款)的,违约金会被相应调减,甚至抵扣。
- 预期利益。合同的履行程度、行业惯例、双方的交易地位。
- 是否已部分履行。承包人对延误有无补救措施(如赶工),也会影响判断。
一个重要技巧:违约金与损失赔偿不能重复主张。发包人不能既按合同收取高额违约金,又另行主张同一期间的租金损失;承包人也不能既被扣违约金,又被追偿同一损失。
五、双向索赔:承包人能要回什么
如果延误确实是发包人造成的,承包人除了主张顺延工期、免除违约金,还可以主张:

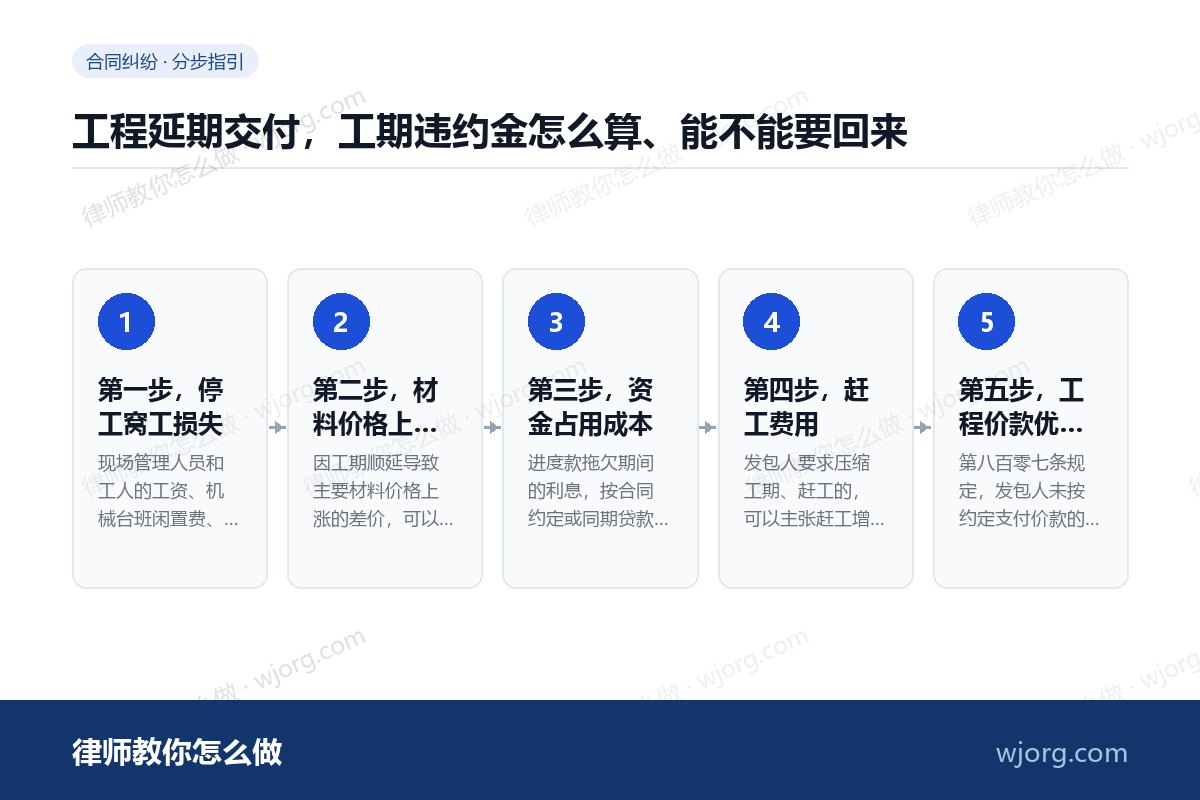

第一步,停工窝工损失
现场管理人员和工人的工资、机械台班闲置费、周转材料租赁费、临时设施维护费。依据是第八百零三条的“赔偿停工、窝工等损失”。
第二步,材料价格上涨损失
因工期顺延导致主要材料价格上涨的差价,可以按合同约定的调价条款或情势变更规则主张。
第三步,资金占用成本
进度款拖欠期间的利息,按合同约定或同期贷款市场报价利率计算。
第四步,赶工费用
发包人要求压缩工期、赶工的,可以主张赶工增加的费用。
第五步,工程价款优先受偿权
第八百零七条规定,发包人未按约定支付价款的,承包人可以催告后协议折价,或者请求法院拍卖该工程,工程价款就折价或拍卖价款优先受偿。这一项对承包人极为重要,但要注意行使期限。
六、几个高频疑问
合同没约定违约金,还能要吗? 能。可以按实际损失主张赔偿,包括逾期交付造成的租金损失、另行租用替代场地的费用、对下游客户的违约赔偿等。但需要举证损失的实际发生和金额。
发包人拖欠进度款,我能停工吗? 可以,但要谨慎。应当先书面催告,给予合理期限;直接停工可能被认定违约。停工后要及时发函说明原因、保留证据、主张顺延。擅自停工又不留证的,往往被反诉。
工期延误了,但发包人一直没提异议,结算时突然扣钱,合理吗? 不合理,但要看合同。如果合同约定了违约金,发包人有权在结算时扣除;不过承包人仍可主张顺延和调减。关键在于能否证明延误原因在发包人一方。
因环保管控、疫情管控停工,算谁的责任? 一般属于不可抗力或政府行为,可以主张顺延工期,不承担违约责任。但要及时报告、留证,并按合同约定履行通知义务。
违约金封顶条款有效吗? 一般有效。当事人对违约金上限作出约定,属于意思自治范围,法院通常尊重。除非该条款明显不公平或存在欺诈胁迫。
工程已交付使用,还能追违约金吗? 能。交付使用不等于放弃违约金请求权,除非合同或结算协议中明确约定“互不追究”。签订结算协议时要特别留意这类兜底条款。
七、给双方的实务建议
给承包人:
- 每一个延误事件,当天就发函、就留证、就在期限内申请顺延。这是保住权利的唯一办法。
- 建立工期台账和索赔台账,每月与监理核对一次,形成双方签认的记录。
- 收到扣款通知后,及时书面异议,不要沉默接受(沉默可能被视为认可)。
- 注意工程价款优先受偿权的行使期限,这是最后的保障。
给发包人:
- 合同中的违约金条款要合理设置,过高反被调减,起不到约束作用。
- 自己也要履行配合义务(场地、图纸、进度款),否则违约金会被抵扣。
- 及时签认工期签证,避免结算时争议。
- 索赔要在合同期限内提出,逾期同样可能失权。
工程工期纠纷的胜负,八成在证据,两成在法律。谁的过程记录更完整、谁的函件更及时,谁在谈判和诉讼中就更有底气。
本站相关文章可以对照阅读:工程质量保证金:什么时候退、能不能扣、违约金约定过高,可以请求法院减少吗。
以上内容为一般性法律知识分享,不构成正式法律意见;具体案件请结合证据情况咨询执业律师。
